Le glissement du Sècheron (2)
Partie 2
Les grands travaux
En mai 1886 la commune de Le Bois vend à l'état environ 28 hectares a 30 francs l'un. L'acte est signé en 1887 .
Les services de la restauration des terrains en montagne , nouvellement créés décident ,après une étude de terrain, d'assécher par drainage, la couche superficielle du glissement.
Cette technique sera utilisé pour la première fois sur ce chantier.
Les travaux commencent.
un seuil en maçonnerie est réalisé à la base du glissement.

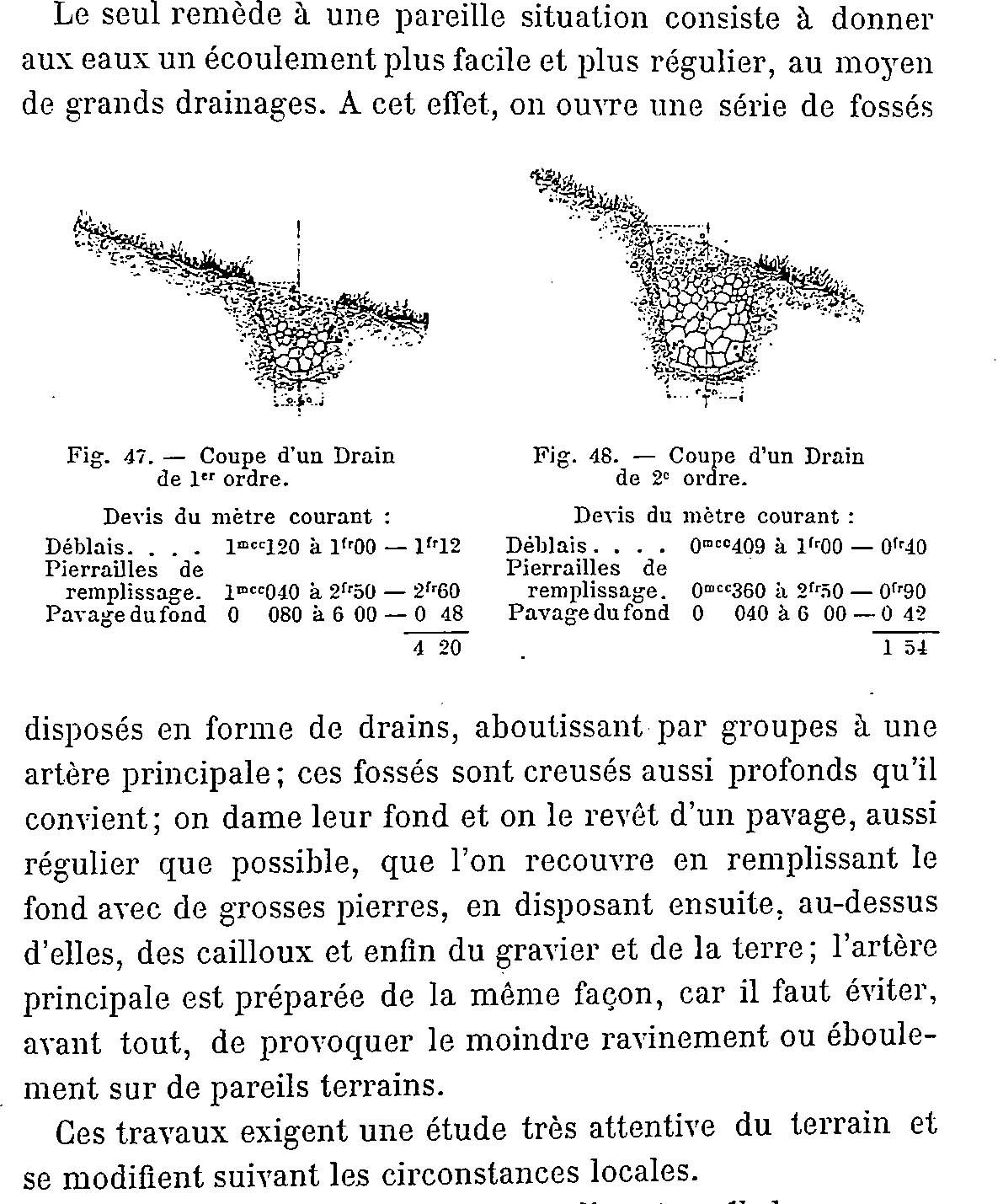

2.312 mètres de drains de premiers ordres et 7.029 metres de drains de second ordres
115 regard disposés régulièrement ,pour vérifier le fonctionnement des drains.
Un chemin muletier de 3 kilomètres 800 est également créer pour accéder au chantier.
Réalisés avec les moyens de l'époque,les travaux dureront 2 ans
Les drains de premier ordres suivent les lignes de plus grande pente pour évacuer rapidement l'eau collectée par les drains de second ordre.
.
.
.
En 1888 on prépare une pépinière locale .
En 1889 ,un premier reboisement est réalisé avec des aulnes et des saules destinés à fournir par leur croissance rapide un abri au sol et une stabilisation avec leurs racines.
L'effet des travaux est immédiat et des plus concluant.
Des mélèzes,des épicéas et des pins cembros sont ensuite plantés
.Ces travaux seront cités en exemples lors de l'exposition universelle de Paris dans le pavillon des eaux et forets.
Après l'hiver très humide de 1896 à 1897 des tassements sont constatés mais depuis cette date la végétation a colonisée tout ce versant.Les eaux du secheron sont redevenues claires.
Les habitants de Le Bois ont remis en culture les 40 hectares que les dejection du torrent avaient détru
